中华网四川消息(王亮)“500千伏分段5033开关合上,出线间隔设备成功带电。”6月23日4时10分,对讲机里传来巴塘500千伏变电站站长杨林山的声音,苏洼龙水电站500千伏送出工程成功送电。
(金沙江上的苏洼龙水电站及其清洁电能外送通道)
据悉,苏洼龙水电站位于金沙江上游,是西藏境内首座百万千瓦级电站,源源不断的清洁电能将从这里送往千家万户。苏洼龙水电站500千伏送出工程起于苏洼龙水电站,途经四川甘孜州巴塘县和西藏昌都市芒康县,通过巴塘500千伏变电站接入四川电网主网,线路全长73公里。
(苏洼龙水电站500千伏送出工程跨越金沙江库区)
2021年8月,苏洼龙水电站500千伏送出工程开工建设,全线位于横断山脉,平均海拔超过3500米,穿越四川竹巴龙自然保护区,无人区区段长达35公里,三次跨越金沙江,“三高一缺”(高海拔、高寒、高辐射与缺氧)特点突出,工期紧、任务重、施工难度大。

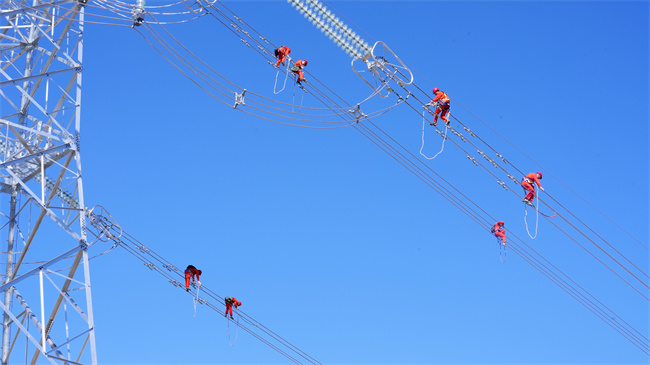

(电力高空作业人员正在进行验收)
为此,工程建设团队通盘考虑、反复勘察现场,建设无人区营地,组织参建人员就近扎营、避风施工、建设高峰期动态换班作业,并架设了35条重型货运索道,采用山地机械化施工,确保了工程按期完成。建设过程中,各参建单位协同发力、严格管控,实现了工程安全、质量、进度全过程可控、在控。
据了解,苏洼龙水电站装机容量120万千瓦,每年可替代火电发电量约54亿千瓦时。苏洼龙水电站500千伏送出工程的建成将满足苏洼龙水电站电力送出的需要,为国家“西电东送”提供新的电源点,有效助力“双碳”目标实现。(国网四川电力供图)
